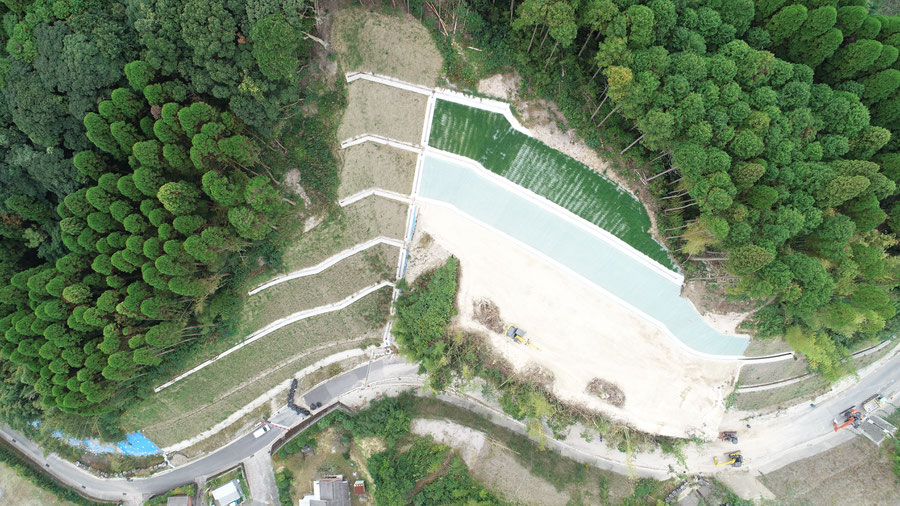

11月 完成
当社で受注した3段分の工事が全て完了しました。
長期間の通行止め等で周辺住民や利用者の方々には多大なるご理解ご協力を賜り誠にありがとうございました。
今後も他社にて通行止めにて工事は続いてまいりますが、引続きのご理解ご興梠のほどよろしくお願いいたします。
一刻も早い工事の完成並びに安全・安心・快適な道路が完成することを祈念いたします。
10月
3段目(最終段)の荒仕上が完了し、今後整形および法面防護工事等を進めていきます。
当社の工事は現在の段を仕上げ完了となりますが、別途他社にて当社より下の段の工事が発注・受注されております。
引続き当該区間は工事が続くと思われますが、ご理解ご協力を引続きよろしくお願いいたします。
9月
2段目が完了し、現在最後の3段目の掘削作業を進めています。
先日の台風による土砂流出等もなく無事に工事を進めていますが、今後も身を引き締め災害のない現場に向けて施工していきます。
8月
今回の工事では3段の法面を施工しますが、そのうちの1段目が完了し、現在は2段円の掘削作業を進めています。
今後とも転落事故防止、土砂の流出防止に努め安全に工事を進めてまいります。
7月
工事で支障する一部の木の伐採が完了しました。
今後は、これらの木の根を撤去後、1段目(最上部)の法面工事を実施していきます。
降雨等による土砂の流出や転落事故等防止に努め工事を進めてまいります。

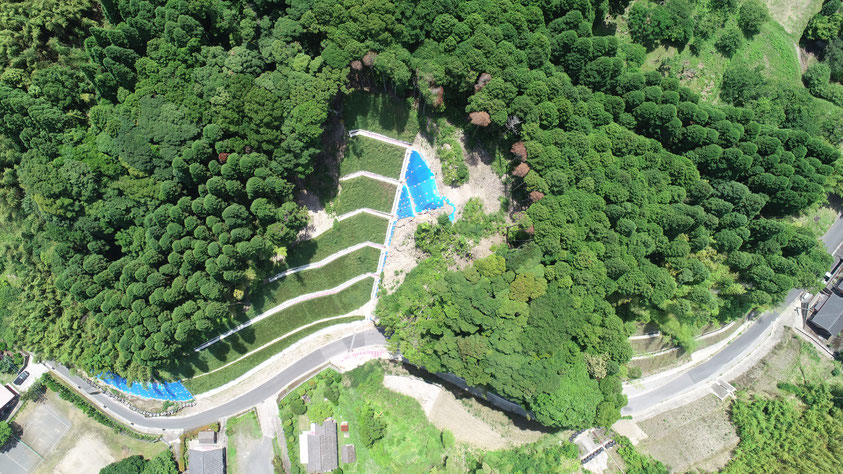

6月
現在、事前の準備作業として山頂部の草刈り等を行っています。
今後は支障する木々を伐採し、その後重機の乗入れ、掘削等を進めてまいります。
なお、既に全面通行止めは開始され当該区間は終日通行できませんので予めご了承ください。
6月 新規受注
今回、市道長里湯之元線の道路改良工事を受注いたしました。
本工事では、道路の改良にあたり、既存の道路横の切り立った山を掘削し緩やかな斜面にしていく工事です。
工事に際しては既存道路を全面通行止めで作業いたしますので、周辺住民や当該道路利用者の方々には大変ご迷惑をおかけしますが、何卒皆様のご理解ご協力を賜りますようよろしくお願い申し上げます。
